Sara · 24 horas

Case de sucesso · Mineração e alumínio · Pará

Modernização da automação do mineroduto em Paragominas e Tomé-Açu

A SEABRA, como parceira técnica da JAV em instalações da Hydro, atuou na substituição, interligação, programação, testes e operação assistida dos painéis de automação das estações de bombeamento do mineroduto de bauxita.

12 painéisno escopo de desenvolvimento e implantação da automação
2 localidadesParagominas e Tomé-Açu, no Pará
+1 painelcom adequações complementares de rede e comunicação
2024–2026período do programa de modernização documentado

O desafio

O mineroduto transporta bauxita em uma operação contínua e depende das estações de bombeamento distribuídas ao longo do trajeto. Modernizar os painéis de automação exigia substituir sistemas existentes, refazer interligações de campo e validar a lógica sem comprometer a segurança nem prolongar desnecessariamente as janelas de parada.

O trabalho também precisava preservar a rastreabilidade entre os sinais existentes e a nova arquitetura, permitindo que cada estação retornasse à operação com intertravamentos, comunicação e sinalização verificados.

O escopo comprovado da SEABRA

Automação e interligações

  • Desenvolvimento e implantação da automação de 12 painéis;
  • configuração de PLC e interfaces de operação;
  • interligação dos cabos e sinais de campo;
  • testes de comunicação, intertravamentos e sinalização.

Implantação em campo

  • Verificação de energia zero antes da intervenção;
  • remoção dos painéis existentes e posicionamento dos novos;
  • comissionamento e preparação para operação assistida;
  • ajustes complementares em rede Profibus e switch de um painel adicional.

Por que aparecem 12 e 13 painéis nos documentos? O escopo de desenvolvimento e implantação da automação abrange 12 painéis, seis em cada localidade. A proposta de campo contempla 13 painéis porque inclui um painel adicional no qual foram executados ajustes complementares de comunicação. Os painéis foram fornecidos pela JAV; a SEABRA respondeu pelas atividades técnicas descritas acima.

Evidências da implantação

Substituição e comissionamento em campo

Além dos painéis concluídos, o acervo registra duas etapas críticas da modernização: a movimentação controlada durante a substituição e o trabalho da equipe no comissionamento do painel aberto.

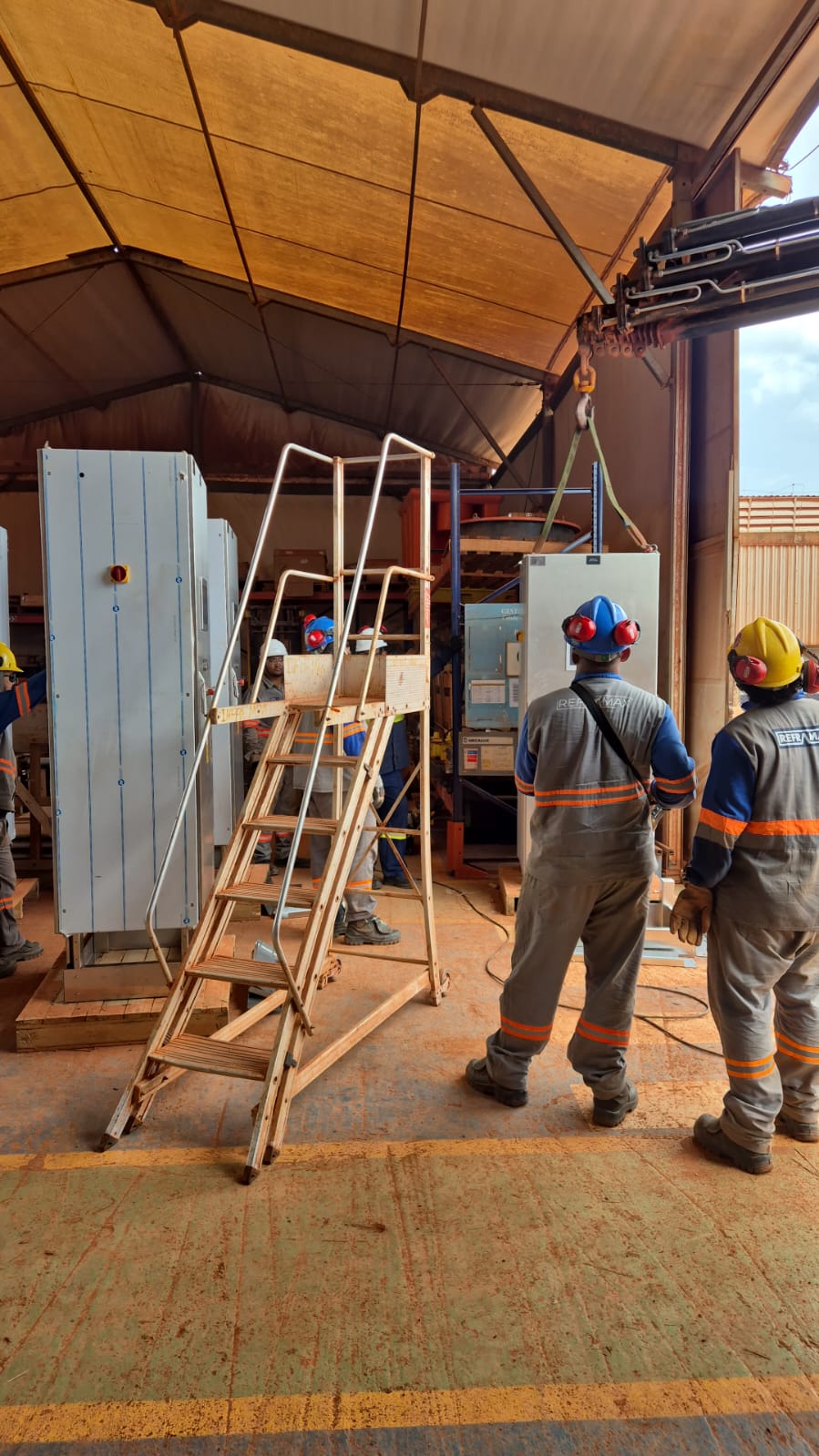

Movimentação e substituição de painel de automação no projeto Hydro
Movimentação e substituição do painel em campo, com a intervenção coordenada para a janela de parada.

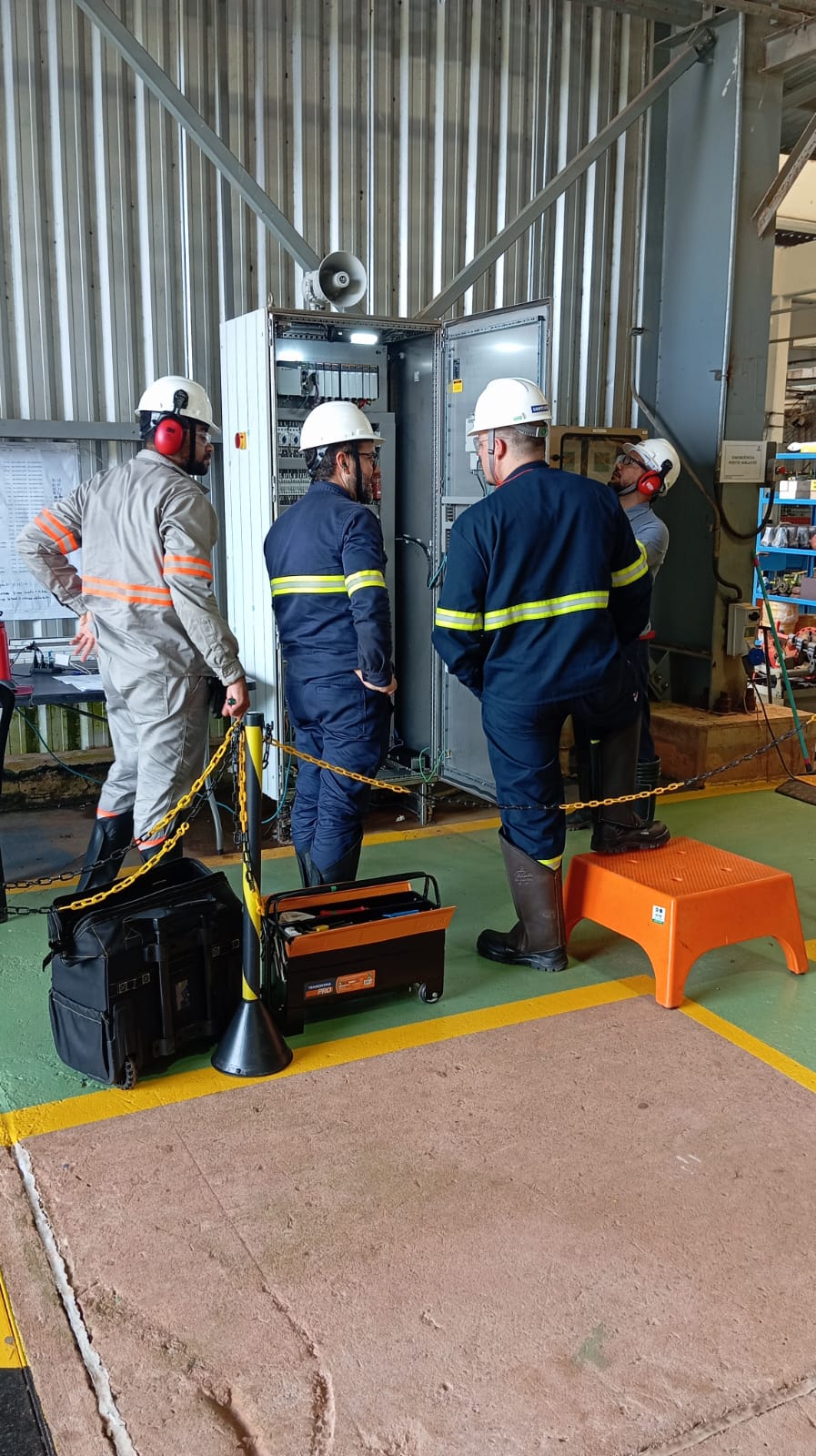

Comissionamento de painel de automação aberto no projeto Hydro
Comissionamento com o painel aberto para conferência das interligações, sinais e funcionamento antes da operação assistida.

Sequência de execução registrada em campo

Bloqueio seguroVerificação de energia zero e preparação da intervenção.
SubstituiçãoRemoção, posicionamento e interligação dos painéis.
ComissionamentoConfiguração, testes funcionais e validação dos sinais.
Operação assistidaAcompanhamento do retorno e ajustes finais de comunicação.

O que este projeto demonstra

  • Capacidade de modernizar automação em operação contínua e distribuída;
  • disciplina de segurança para substituição de painéis em campo;
  • integração entre PLC, IHM, redes industriais e sinais existentes;
  • comissionamento com testes de intertravamentos e operação assistida;
  • trabalho coordenado com integrador parceiro e equipe do cliente.

As informações foram conferidas em propostas técnicas, relatórios diários de obra e 12 checklists finais de painel. As fotografias pertencem ao acervo do projeto e registram os painéis novos e a etapa de transição em campo.

Conheça soluções relacionadas

Precisa modernizar painéis sem perder o controle da operação?

Converse com a equipe técnica da SEABRA sobre planejamento de parada, substituição, programação, comissionamento e operação assistida.

Falar com a equipe técnica
